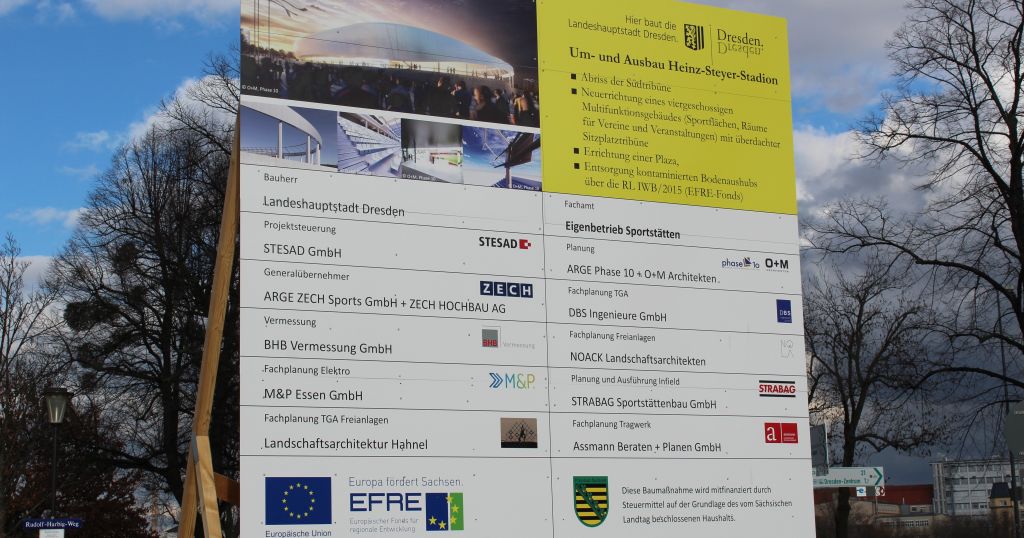

Bautafel zum Um- und Ausbau Heinz-Steyer-Stadion
© EB Sportstätten

Baudokumentation

Bau-Ablauf

  • Seit dem offiziellen Baustart Ende Oktober 2021 erfolgten bisher Abriss- und Erdarbeiten. So verschwanden bereits Ende November die 1929 errichtete Steintribüne und die rote Tartanbahn aus dem Stadion. Der Rückbau der Traversen auf der Zielgeraden, der Ost- und Westkurve sowie des Rasens folgten.
  • Rund 17.000 Kubikmeter Bauschutt und Erdreich wurden zur Fertigstellung der Baugrube abgebaggert und abtransportiert.
  • Seit Februar/März 2022 laufen vorbereitende Baumaßnahmen für das Fundament. Dazu wurde die Baugrube unterschiedlich tief ausgehoben. Im tiefer liegenden Bereich, Richtung Westkurve, entstehen die Squash-Courts. Diese benötigen eine Deckenhöhe von sechs Metern, die anderen Räumlichkeiten auf der Etage benötigen vier Meter. Aufgrund der lehmartigen Bodenverhältnisse sitzt das Fundament auf etwa 400 Beton-Schotter-Säulen, die bis zu sechs Meter tief sind und die Lasten in den tragfähigen Baugrund leiten und Stabilität geben. Auf der Seite der Squashcourts sorgen etwa 700 Kubikmeter Beton unter dem Fundament für Standsicherheit. Die ersten 170 Kubikmeter Beton „flossen“ in der 10. Kalenderwoche, weitere 170 Kubikmeter folgten in der 11. KW.
  • Für das Fundament und die Rohbauarbeiten im Untergeschoss wird wasserundurchlässiger Beton mit einer zusätzlichen Dichtfolie verwendet, damit das Gebäude auch im Hochwasserfall trocken bleibt.
  • Die Grundsteinlegung für diese moderne Multifunktionsarena ist für Donnerstag, 2. Juni 2022, geplant.
  • Anschließend werden die Etagen eins bis drei bis Ende September aufgebaut.
  • Ab Sommer 2022 bis Jahresende entsteht der Flutlichtring.
  • Der Innenausbau schließt an die Rohbaufertigstellung an und erfolgt über die Wintermonate 2022/2023.
  • Die Sportanlagen im Innenfeld und die Plaza folgen dann 2023, ebenso die Photovoltaikanlage auf dem Tribünendach.
  • Die Fertigstellung ist für September 2023 geplant. Aktuell liegen alle Arbeiten im vorgesehenen Zeitplan.

Abriss Steintribüne

Am 12. November wurde mit dem Rückbau des Daches begonnen und anschließend das gesamte Gebäude Stück für Stück abgerissen.

Zeitraffer: Abriss Steintribüne (bis 3. Dezember)
